赢得值法的定义、参数、公式、纠偏措施

得值法(Earned value Management,EVM)又称挣值法,是工程上常用的一种成本控制方法。

内容目录
[收起]

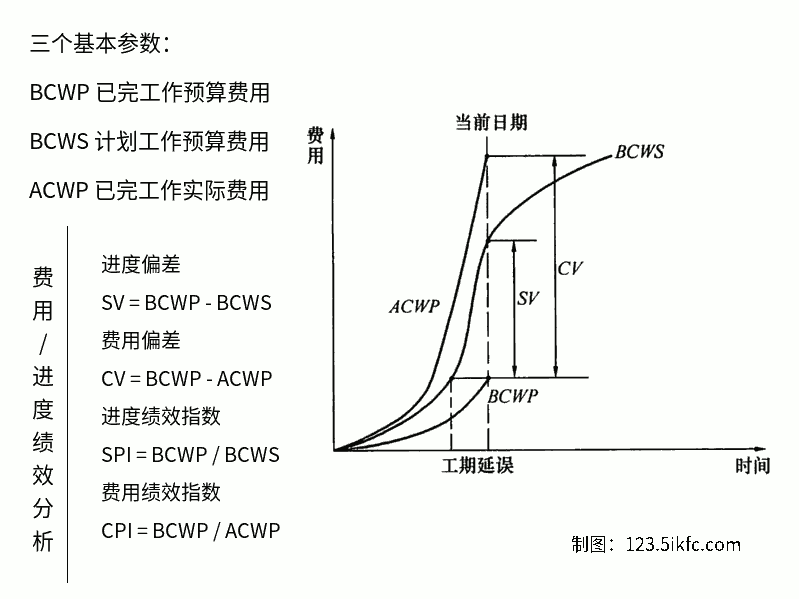

赢得值法以货币为基本要素对项目进度进行度量, 使进度偏差简明易懂, 客观有效地监控项目执行进度。

赢得值法

赢得值法简介

赢得值法(Earned Value Management,EVM)也称挣值法,最初是美国国防部于1967年首次确立的,其通过分析建设项目预算成本和实际成本的偏差,来判断建设项目实际进度和实际费用。

赢得值法基本要素是用货币量代替工程量来测量工程的进度,它不以投入资金的多少来反映工程的进展,而是以资金已经转化为工程成果的量来衡量,是一种完整和有效的工程项目监控指标和方法。

赢得值法用三个基本参数,即已完工作预算费用、计划工作预算费用和已完工作实际费用进行费用、进度综合分析控制。

EVM 赢得值法计算的 3 个基本参数为: 计划工作的预算费用 (BCWS)、 已完工作的预算费用 (BCWP)、 已完工作的实耗费用 ( ACWP)。

通过对以上 3 个基数进行基本运算可以得到进度偏差 ( SV)、 成本偏差 ( CV)、 进度执行指数(SPI) 和成本执行指数 (CPI) 4 项赢得值法的判断指标。

赢得值法参数解析

1、已完工作预算费用(BCWP)

已完工作预算费用Budgeted Cost for Work Performed或赢得值(EV,Earned Value),以批准的预算为标准和前提,完成工作所需要的资金总额就是已完工作计划费用,这个工作在某一时间已经结束,承包人根据这个值向发包人为完成的工作量索要相应的费用,这个费用就是赢得值或挣值也就是承包人获得的金额。

公式一:已完工作计划费用(BCWP) = 已完成工作量 x 计划单价

2、计划工作计划费用(BCWS)

计划工作计划费用Budgeted Cost for Work Scheduled或计划费用(PV,Plan Value),以预算为标准,所需要的资金总额就是计划工作计划费用,在某一时刻根据进度计划应当完成的工作。 一般来说,在工程实施过程中BCWS 应保持不变,除非合同有变。

公式二:计划工作计划费用(BCWS) = 计划工作量 x 计划单价

3、已完工作实际费用(ACWP)

已完工作实际费用Actual Cost for Work Performed或实际成本(AC,Actual Cost), 到某一时刻为止,已完成的工作所实际花费的总额就是已完工作实际费用。

已完工作实际费用(ACWP) = 已完成工作量 x 实际单价

赢得值法参数简易记忆法:

实际费用(单价)为A(actual costs)

预算/计划费用(单价)为B(budgetary charges)

已完工作量为P(performed Work)

计划工作量为S(Scheduled Work)

ACWP从右到左是P、A,即已完工作实际费用,ACWP = P x A。

BCWS从右到左是S、B,即计划工作计划费用,BCWS = B x S。

BCWP从右至左是P、B,即已完工作计划费用,BCWP = B x P。

赢得值法评价指标

赢得值法有进度偏差 ( SV)、 成本偏差 ( CV)、 进度执行指数(SPI) 和成本执行指数 (CPI) 4 项评价指标。

四个指标S开头为进度,C开头为成本(费用),两个字母的指标是相减,三个字母的指标是相除,其计算公式如下

进度偏差 SV = BCWP - BCWS

评价标准:当 SV >0 时, 产值高于计划值; 当 SV < 0 时,产值低于计划值; 当 SV =0 时, 产值等于计划值。

费用偏差 CV = BCWP - ACWP

评价标准:当 CV >0 时, 成本较预算节省; 当 CV < 0 时,成本较预算超支; 当 CV =0 时, 成本等于预算。

进度绩效指数 SPI = BCWP / BCWS

评价标准:当 SPI > 1 时, 实际进度超前于计划; 当 SPI< 1 时, 实际进度滞后于计划; 当 SPI = 0 时, 实际进度等于计划。

费用绩效指数 CPI = BCWP / ACWP

评价标准:当 CPI > 1 时, 产能高于计划值; 当 CPI < 1时, 产能低于计划值; 当 CPI = 1 时, 产能等于计划值。

费用偏差(CV)和进度偏差( SV)反映的结果很直观,因为是绝对偏差,费用管理人员根据这个值调整或制订费用计划。 但是,我们也不能忽视绝对偏差的局限性。 因此,作偏差分析时,CV 和 SV 仅适用于同一项目。 CPI 和 SPI 不受项目实施时间和层次的限制,因为它是相对偏差,因而可用在不同项目比较中。

四个指标的公式排在第一个不管是被减数还是被除数都是BCWP(已完工作计划费用),进度偏差和进度指数是减去或除以BCWS(计划工作计划费用 ),费用偏差和费用指数是减去或除以ACWP(已完工作实际费用)。

赢得值法例题

某分部工程计划工程量8000m3 ,计划成本580元 /m3 ;实际完成工程量为8500m3 , 实际成本600元/m3 。用赢得值法分析该分部工程的施工费用偏差CV、进度偏差SV、进度执行指数SPI、费用执行指数CPI。

解析:三个参数分别为

BCWP=PxB=8500x580=4930000

BCWS=SxB=8000x580=4640000

ACWP=PxA=8500x600=5100000

SV = BCWP - BCWS = 4930000 - 4640000 = 290000

CV = BCWP - ACWP = 4930000 - 5100000 = −170000

CPI = BCWP / ACWP = 4930000 / 5100000 = 0.9667

SPI = BCWP / BCWS = 4930000 / 4640000 = 1.0625

SV>0,进度提前,实际进度快于计划进度。

CV<0,项目运行超出预算费用。

CPI<1,项目超支。

SPI>1,项目进度提前。

纠偏措施

如果把BCWP、BCWS、ACWP画在直角坐标系中,,三条曲线 BCWP、BCWS、ACWP 平稳上升并且靠的很近,是最理想状态,表示项目实际进度按计划进行,如果三条曲线距离越来越远,越来越离散,则投资偏差就越来越大。

Ⅰ、 费用增加且工期拖延,这种类型是纠正偏差的主要对象。

Ⅱ、 费用增加但工期提前,这种情况下要适当考虑工期提前带来的效益

Ⅲ、工期拖延但费用节约,这种情况下是否采取纠偏措施要根据实际需要确定。

Ⅳ、 工期提前且费用节约。这种情况是最理想的,不需要采取纠偏措施。

纠编措施

参数关系分析应对措施
ACWP>BCWS>BCWP
SV<0;CV<0
效率低、进度慢、投入超前用高效率的人更换一批
工作效率低的人
BCWP>BCWS>ACWP
SV>0;CV>0
效率高、进度较快、投入延后若偏离不大,维持现状
BCWP>ACWP>BCWS
SV>0;CV>0
效率较高、进度快、投入延后抽出部分人员,放慢进度
ACWP>BCWP>BCWS
SV>0;CV<0
效率较低、进度较快、投入超前抽出部分人员,增加少量
骨干人员
BCWS>ACWP>BCWP
SV<0;CV<0
效率较低、进度慢、投入超前增加高效人员投入
BCWS>BCWP>ACWP
SV<0;CV>0
效率较高、进度较慢、投入延后迅速增加人员投入
